Prenovljen energetski objekt RTP Primskovo

RTP Primskovo je eden najpomembnejših energetskih objektov na Gorenjskem. Z električno energijo oskrbuje več kot 17.000 odjemalcev na območju dela mesta Kranj ter občin Šenčur, Visoko, Preddvor, Jezersko, Cerklje na Gorenjskem in Letališče Jožeta Pučnika Ljubljana (Brnik).

V skladu s trajnostno strategijo Elektra Gorenjska se je konec leta 2025 uspešno zaključila celovita rekonstrukcija 110 kV stikališča. Obstoječe prostozračno stikališče je bilo nadomeščeno z modernim, plinsko izoliranim GIS-stikališčem (SF₆), ki zagotavlja višjo zanesljivost, večjo varnost in manjši prostorski ter okoljski odtis.

V sodelovanju z družbo ELES je bil na isti lokaciji postavljen dodatni 110 kV energetski transformator ter dograjen peti 20 kV sektor s šestimi stikalnimi celicami. Nova infrastruktura bo omogočala napajanje mega polnilnice za električna vozila, ki bo zgrajena v neposredni bližini, na lokaciji podjetja Arriva. Investicija je bila delno sofinancirana z evropskimi sredstvi projekta GreenSwitch, kar je dodatno pripomoglo k njeni hitrejši izvedbi.

Kronologija izgradnje in rekonstrukcije

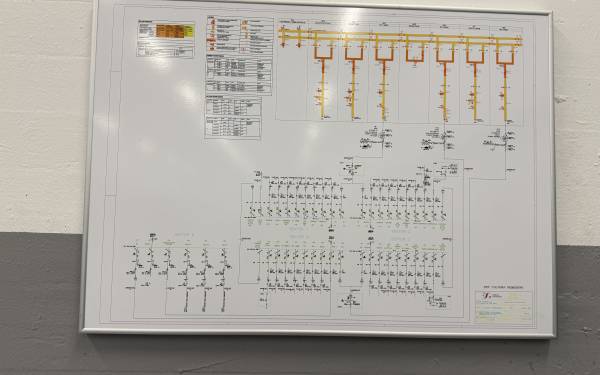

2024 – Posodobitev 20 kV sistema

V letu 2024 je bila izvedena rekonstrukcija sistema zaščite in vodenja 20 kV dela stikališča, ki je obsegala zamenjavo opreme na 41 stikalnih celicah. Projekt je bil delno sofinanciran z evropskimi sredstvi v okviru programa GreenSwitch.

2024 – Gradnja novega GIS-stikališča

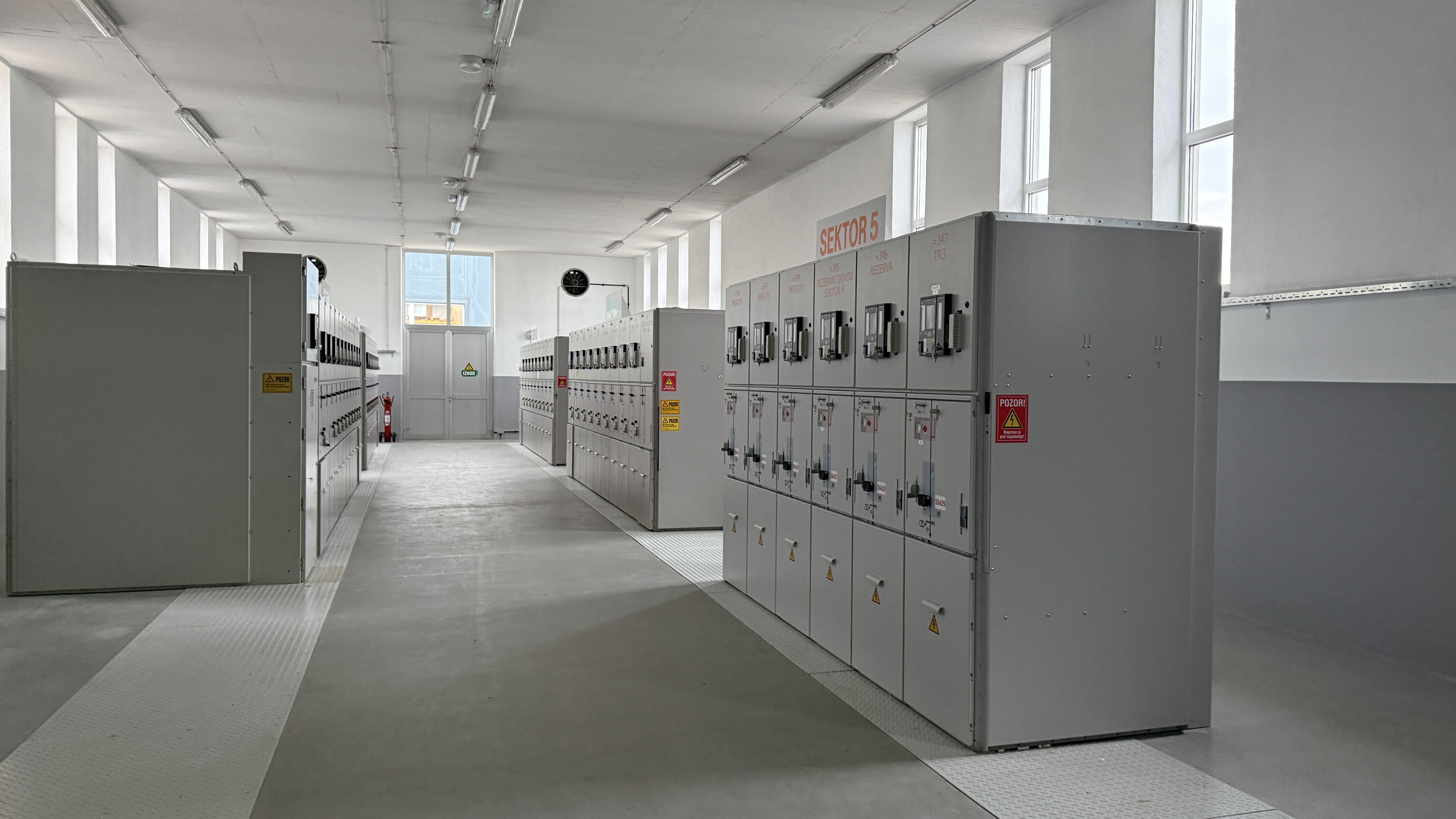

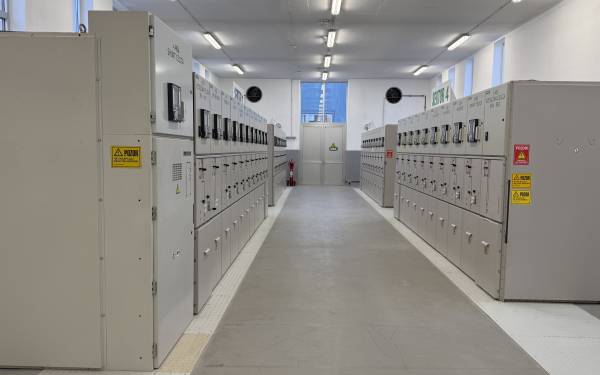

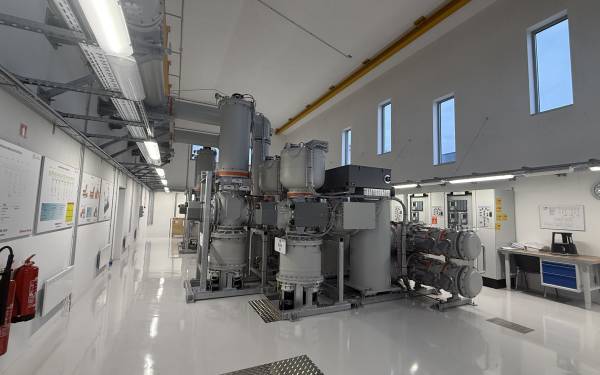

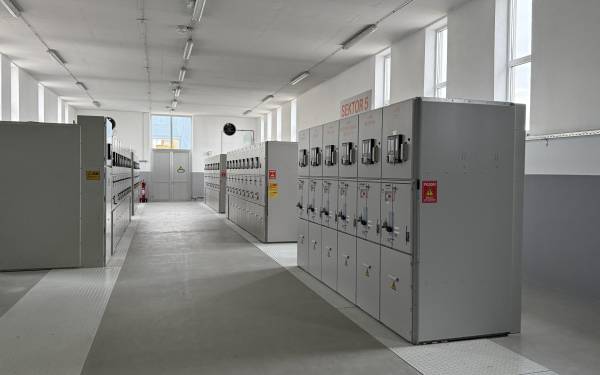

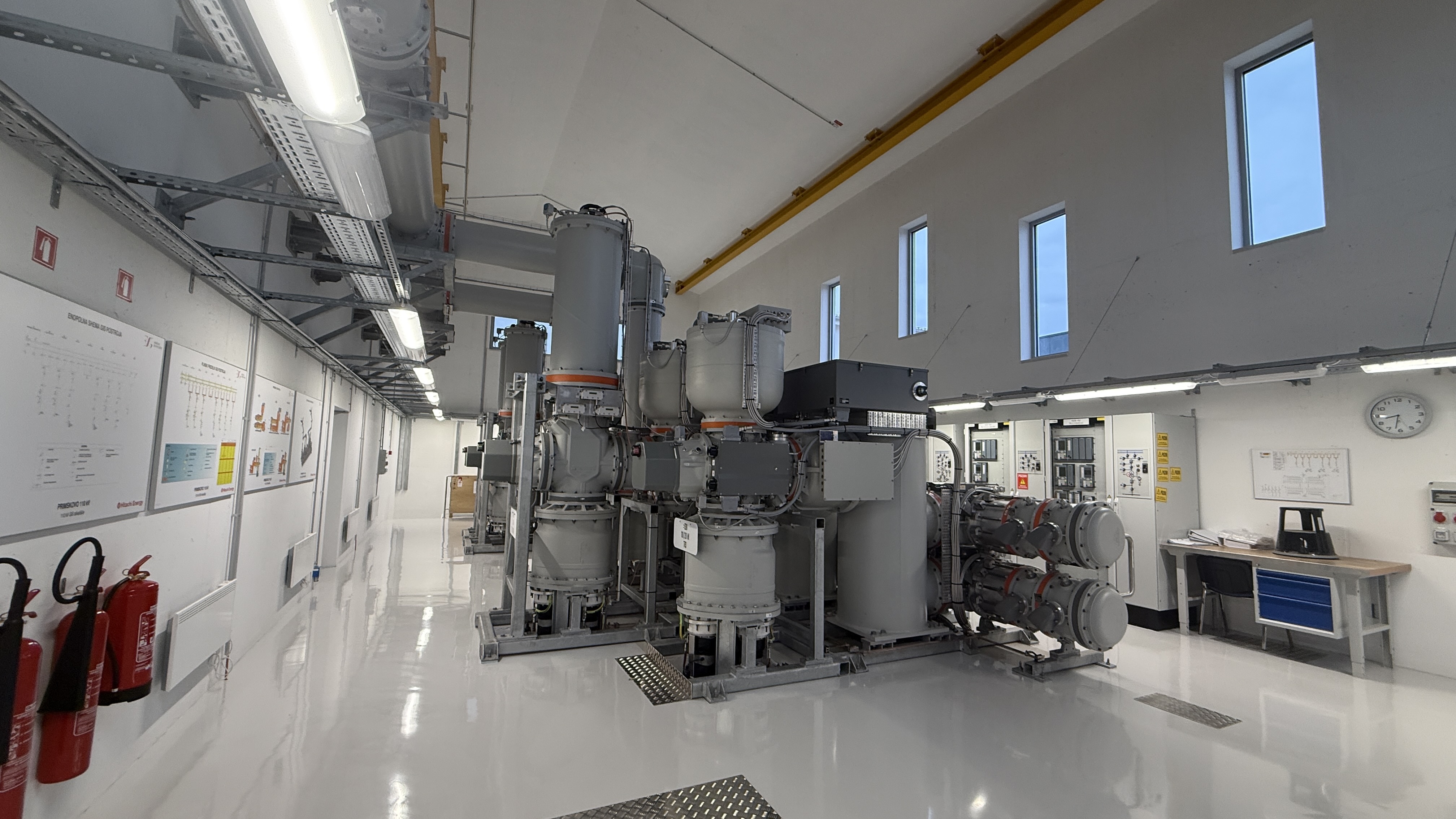

Isto leto so bila zaključena vsa gradbena dela za novo GIS-stikališče. Izvedeni so bili:

  • tovarniški prevzemi tehnološke opreme (FAT),
  • montaža in preskusi na objektu (SAT),
  • končni funkcionalni preizkusi sistemov zaščite, vodenja in meritev,
  • strokovni tehnični pregled pred prehodom na novo stikališče.

2025 – Prehod na novo 110 kV stikališče

Prehod iz starega na novo GIS-stikališče je potekal v dveh fazah:

  • Prva faza je vključevala premik 110 kV kabelskega sistema Labore in energetskega transformatorja TR2, uspešno zaključena 17. aprila 2025. V tem obdobju je RTP obratoval na obeh sistemih hkrati, kar je zahtevalo izjemno skrbno obratovanje.
  • Druga faza, izvedena med 5. majem in 3. junijem 2025, je obsegala premik 110 kV kabelskega sistema Zlato polje in energetskega transformatorja TR1.

Poletje–zima 2025 – Zaključna dela

Po uspešnem prehodu na novo stikališče so sledila še zaključna dela:

  • rušitev starega prostozračnega stikališča,
  • ureditev okolice,
  • energetska sanacija obstoječega 20 kV stikališča, vključno z zamenjavo električnih inštalacij in razsvetljave,

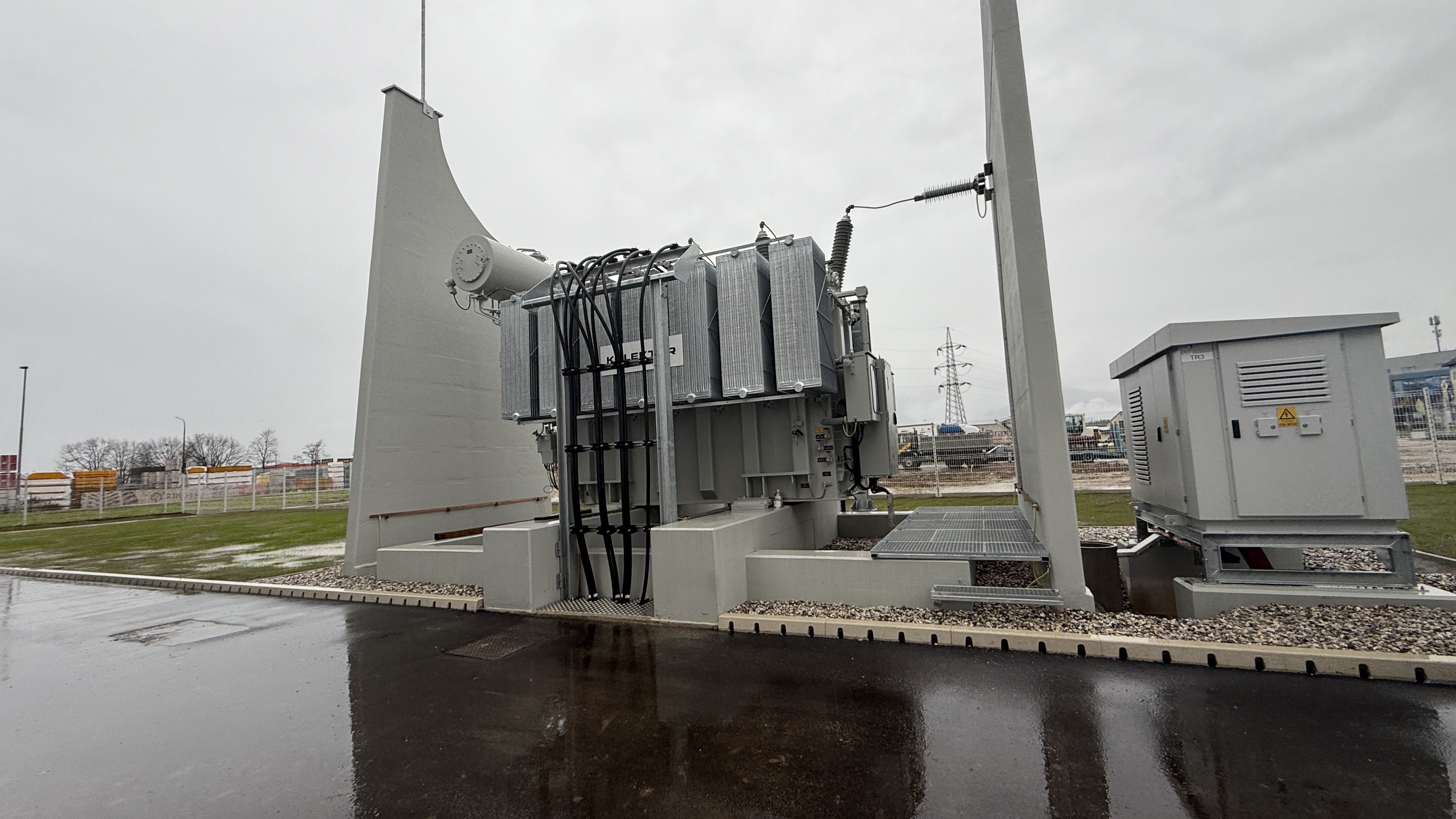

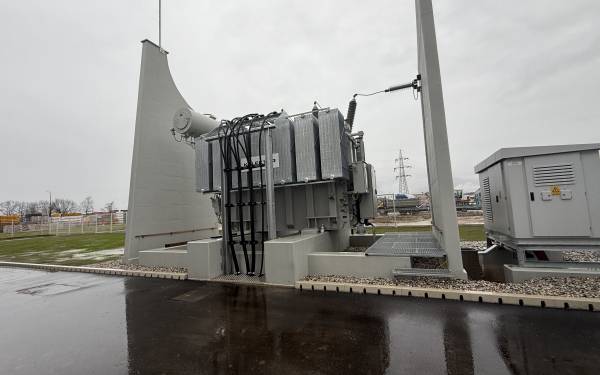

  • montaža energetskega transformatorja TR3 in dodatnih 20 kV stikalnih celic za potrebe napajanja polnilnice Arriva.



Celotna rekonstrukcija RTP Primskovo je bila uspešno zaključena do konca leta 2025.
